Важный этап модернизации пройден на Томь-Усинской ГРЭСНИА-Кузбасс / Новости Кемерово и Новокузнецка

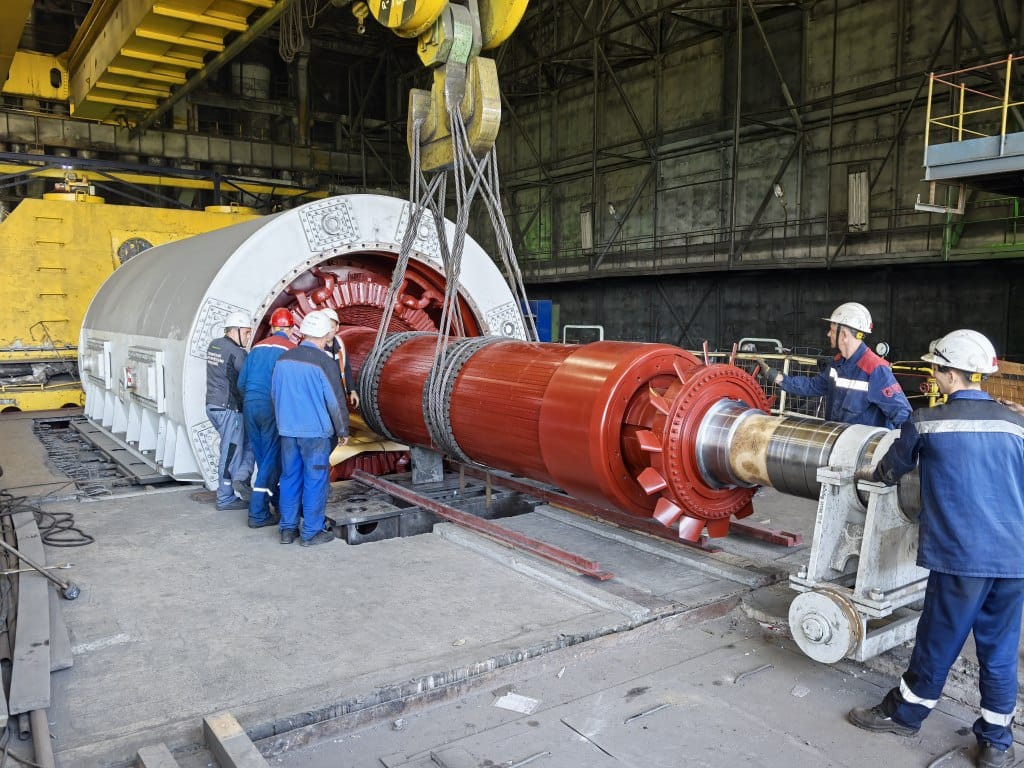

Процесс установки ротора в статор генератора — критически важная операция, которая требует высокой квалификации и координированных действий персонала. Чтобы выполнить задачу, потребовалось четкое, синхронное взаимодействие оператора мостового Учитывая длину ротора, а это около 14 метров, и его значительный вес — 45 тонн, предварительно была тщательно разработана и настроена такелажная схема.
В процессе заводки необходимо было обеспечить воздушный зазор между обмоткой статора и ротором, — это 65 мм. В итоге операция была успешно выполнена.
Сейчас персонал ГРЭС готовится к следующему не менее важному этапу – сопряжению турбины с генератором. Выполняется монтаж
Модернизация генерирующего оборудования Томь-Усинской ГРЭС в рамках государственной программы ДПМ-2 проводится с 2021 года.
Модернизация энергоблоков №7 и №6 выполнена. Энергоблок №9 был выведен в модернизацию в июне 2024 года, выполнить запланированный объем и выйти на проведение комплексных испытаний СГК планирует к концу 2025 года. Подписывайтесь на нашу страницу новостей "Кузбассский вестник" в telegram.
|
